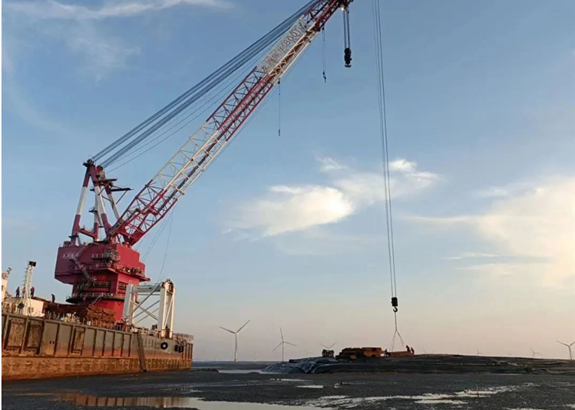

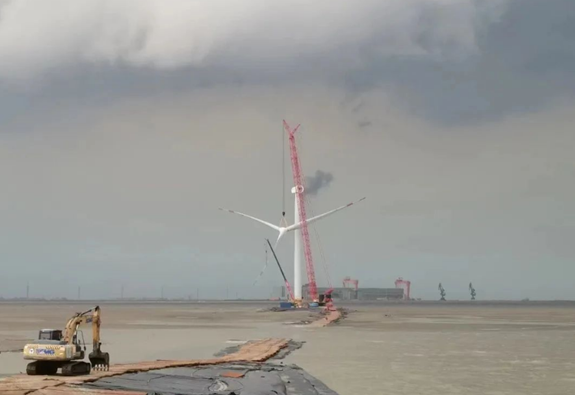

本次施工地點位于江蘇海域,施工前期場地勘察階段,技術人員發現機組附近灘面高;高灘位置大汛流水湍急;海底砂層受湍流沖擊異流動性強;沖刷問題突顯,船體砂層有被流沙挖空的隱患。同時故障風機距離海堤超4公里,施工船機無法直接進入作業面,需通過“吹填”工藝鋪設維修平臺東側1公里長的道路。本次施工臨時借用海域面積2.25公頃,吹填沙土超4萬方。其中的技術難度,風險管控要求超過以往任何風機大部件更換項目。
本次工程因施工難度大、風險程度高,國內多家施工單位無法承擔施工任務,龍源振華運維事業部北方運維中心搶抓每一個窗口期,歷時三個月,最終在大風預警發布之前順利完成了此次風機的大部件更換。
