據悉,富春越南新恩項目位于越南金甌省最南端海域,距離陸地2-7公里,安裝7臺運達股份海上風電機組,總裝機容量為30MW。 項目建成后,預計每年可為越南當?shù)靥峁┙?億千瓦時的清潔電能,滿足百萬余戶越南普通家庭用電,對推動越南經濟社會發展和綠色低碳轉型具有積極意義。
自12月7日海上施工以來,富春越南新恩項目就面臨天氣惡劣、運輸困難和施工期短的三大考驗。

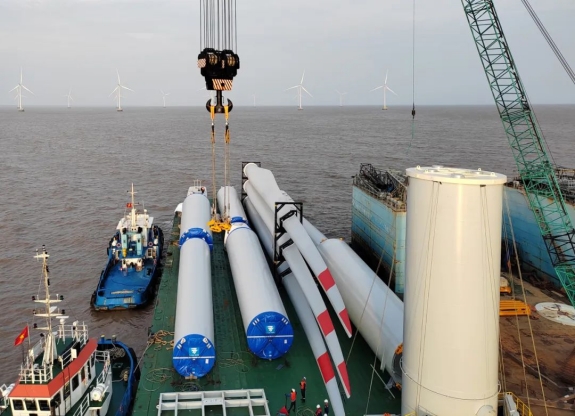

由于越南海域從12月開始進入大風季,陣風最大可達17米/秒,浪高達到2米,給項目運輸和施工帶來巨大考驗。同時,因海上風電機組塔內設備較陸上機組為多,首段塔筒需在陸地上完成預組裝,直立運輸?shù)綑C位,在超高、超重情況下,運輸難度直線上升,再加上施工窗口期較短,給現場作業帶來了極大地挑戰。
對此,運達股份海外交付團隊一方面通過統籌規劃、周密布局,不斷優化完善項目現場運輸和施工方案;一方面,通過公司技術部門的遠程支持,對項目運輸和施工環節進行全程把控,對可能出現的問題早發現、早解決。

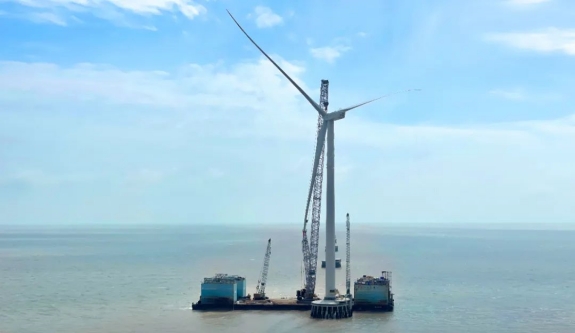

大風大浪施工更要絕對安全,現場團隊克服語言障礙,組織各參建單位,進行全面技術和安全交底,嚴格落實各項工藝規范和技術標準;超高超重運輸也要超穩當,項目團隊積極協調業主,通過增加鐵鏈焊接固定和鋼板固定等方式,確保機組平穩運輸至施工海域;十萬火急也要井井有條,現場人員密切關注天氣和作業條件,靈活調整作業時間,多點多面推動施工進度。在現場人員和公司技術部門的共同努力下,富春越南新恩項目首臺機組吊裝完成的又好又快,項目團隊在機組交付過程中的嚴謹和專業態度也得到越南業主的高度贊揚。
