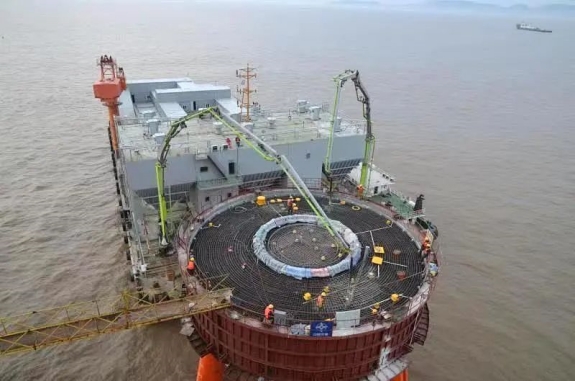

近日,隨著最后一方混凝土的緩緩注入,標志著由中交三航局寧波分公司承建的國電象山1#海上風電場(二期)工程56個施工承臺全部澆筑完畢,此次42號機位施工承臺的澆筑,由“三航砼22”完成,歷時9個小時,澆筑混凝土916方。這標志著該項目風機基礎施工的全部完成,為年底完成風機安裝,順利實現全容量并網發電打下了堅實的基礎。
12月以來,國電象山1#海上風電場(二期)工程項目部搶抓施工窗口期,實行輪班作業,在14天的時間里,完成2個一期承臺澆筑,9個二期承臺澆筑。其中,兩天完成一個二期承臺鋼筋捆扎,刷新了三航局風機基礎施工速度紀錄,彰顯了三航效率。
