海洋能源網獲悉,近日,Boskalis 和 Orient Cable (NBOS)已經完成了 TenneT 在荷蘭 Velsen-Noord 登陸點的 Hollandse Kust West Beta 海上電網連接的第二條出口電纜的拉入和埋設工作。
該工程把RWE將在荷蘭北海建造的海上風電場與國家電網連接起來。第二條海底電纜的沿海部分被埋在Velsen-Noord海岸附近的海床中,長約3.5公里,位于沙丘下。

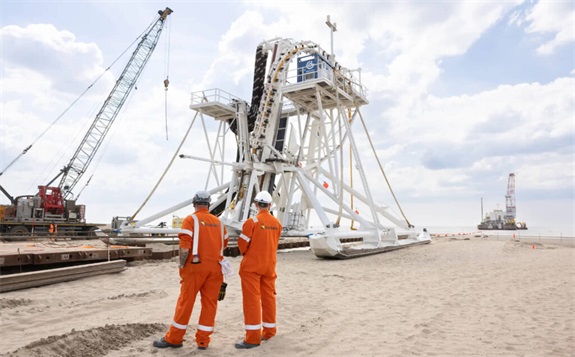

電力電纜由BSSIII挖溝機在海灘和海床上8米深處安裝,與5月份安裝的第一段近岸出口電纜相同。登陸點的電纜連接到陸地上的電纜,海上產生的電力可以從陸地上饋入Wijk aan Zee的高壓變電站。
NBOS聯盟現在將第二條電纜的末端連接到海上的其余部分。該工程將使用兩艘電纜鋪設船、一艘挖溝船和一臺埋設機,安裝剩余的出口電纜,并將其埋在TenneT在距離Egmond aan Zee海岸53公里處建造的“接頭”上。
2023年9月,RWE 和荷蘭輸電系統運營商 (TSO) TenneT 簽署了新海上風電場的海上電網連接協議。電網連接將于2026年投入運營,RWE的海上風電場名為OranjeWind,預計將于次年全面投入使用。
