海洋能源網獲悉,12月13日,中核集團湛江徐聞東二海上風電項目EPC總承包中標候選人公示,標志著該項目的招標工作取得了重要進展。

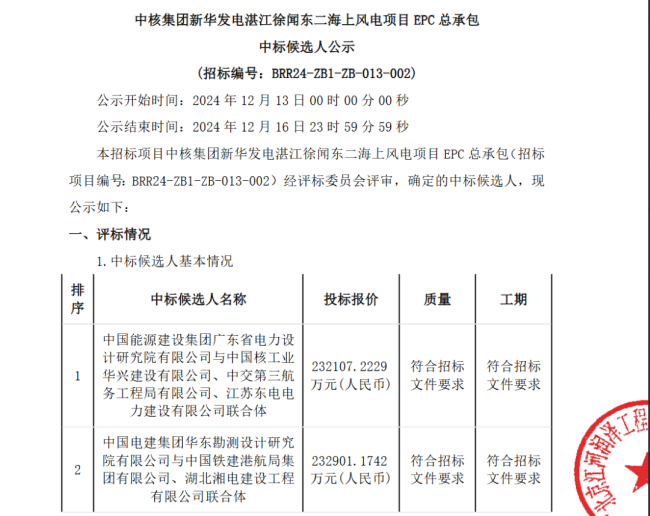

該項目位于廣東省湛江市徐聞縣錦和鎮以東海域,場址最近端距離錦和鎮陸岸27公里,最遠端距離陸岸57.6公里,場址二水深約為10米至26米,規劃場址面積為48平方公里,項目規模為300兆瓦(MW)中標結果方面,中國能源建設集團廣東省電力設計研究院有限公司聯合中國核工業華興建設有限公司、中交第三航務工程局有限公司、江蘇東電電力建設有限公司組成的聯合體以23.2107億元人民幣的投標報價位列第一中標候選人,折合單價約為7736.9元/千瓦時(kW)。這一報價在行業內具有較高的競爭力,體現了中國能源建設集團在海上風電領域的技術實力和成本控制能力。
徐聞東二項目作為中核集團深入貫徹落實國家“雙碳”目標、補齊新能源業態版圖戰略部署的重要項目,預計將安裝單機容量13至15兆瓦的固定式風機,并單獨建設一座220千伏(kV)海上升壓站。升壓站通過一回220kV海纜送至登陸點,送出海纜路由約44公里,登陸點位于徐聞縣錦和鎮下海村一處砂質海灘上。此外,該項目將通過租賃的方式配置30兆瓦/60兆瓦時(MWh)的儲能,陸上集控中心擬選在徐聞縣錦和鎮東南側、白茅村及下湖仔東側臨海區域,并與徐聞東一集控中心聯合新建一回220kV線路接入湛江電網。
項目的計劃工期為18個月,從開工時間至初步驗收。該項目的里程碑節點包括:首臺風機基礎施工計劃于2025年4月30日完成;首臺風機吊裝完成計劃于2025年5月30日;海上升壓站吊裝就位計劃于2025年8月10日;陸上集控中心具備受電條件計劃于2025年8月30日;全部風機吊裝完成計劃于2025年9月30日;海上升壓站受電成功計劃于2025年9月30日;首回路風機并網計劃于2025年10月15日;全部風機并網計劃于2025年12月30日;全部風機通過240小時試運行計劃于2026年6月30日完成。
此次EPC總承包的中標公示,不僅為徐聞東二海上風電項目的順利實施奠定了基礎,也為中核集團在海上風電領域的發展增添了新的動力。項目的成功實施將為廣東省乃至全國的綠色能源轉型和能源結構優化做出積極貢獻。
