申能海南CZ2項目是海南省“十四五”期間第一批通過自然資源部審批的海上風電項目,項目位于海南西北海域,水深在15米—25米之間,規劃總容量1200兆瓦,本次工程為一期場區,規劃容量603兆瓦,布置67臺9兆瓦風電機組。
項目開工以來,面對施工海域極端多變的強對流天氣、地質軟硬層交錯縱橫以及鋼管樁、風機供貨不及時等問題,項目部多次組織召開風機安裝專項部署會,針對每臺風機安裝施工的特點、重難點進行細致分析,采取“一機一方案”,備選2~3個“補充優化方案”;反復斟酌人員調配、材料供應等細節及各方資源協調工作,因地制宜調遣各優質風機安裝船舶及相關配套船機進場施工。2024年9月15日,在超強臺風“摩羯”剛離開海南的第一時間,項目便成功完成了首臺風機吊裝。

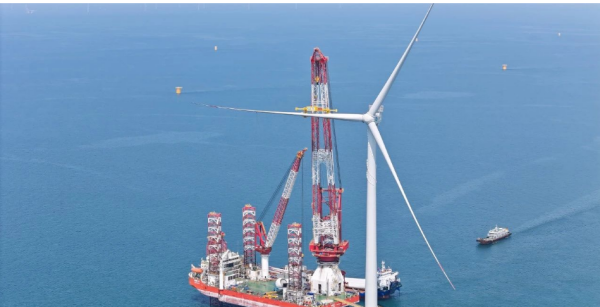

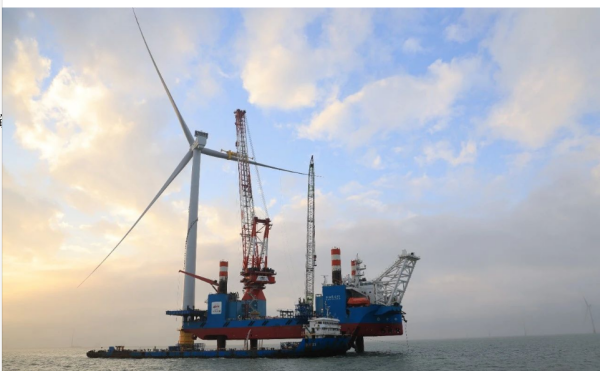

首臺風機安裝完成(吳依林 攝)
風機安裝期間,項目部堅持黨建引領,充分發揮黨員先鋒模范作用,黨員先鋒隊與青年突擊隊沖鋒在前,各作業面堅持24小時輪班值守,全力杜絕一切安全隱患;堅持科技引領,開展總工講堂、專項交底等技術交流活動,不斷提升建設團隊技術水平,同時采用塔筒專用吊裝工具、單葉片安裝夾具等實用性工藝不斷加快吊裝進度,歷時152個日夜,風機安裝任務全部順利完成。目前,該項目先后開發各類技術專利14項,撰寫關于基礎制作、基礎施工、風機安裝、風電運維、深遠海風電等方面論文21篇,編制海風風電施工工法3項、QC4項。

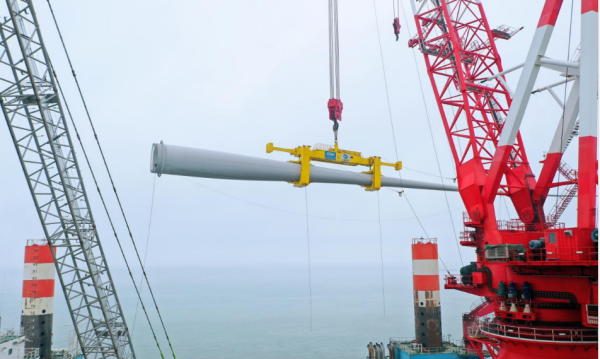

風機葉片吊裝(秦童杰 攝)
項目大干階段,現場船機設備多達26艘。“鐵建風電01”作為施工主力船舶,在項目建設中發揮重要作用。項目建設過程中多次遭遇臺風被迫停工,工期緊張,“鐵建風電01”船隊主動擔當,掛圖作戰、輪班作業,不斷優化船舶管理和風機安裝流程,實現船機設備利用率最大化,在2025年1月創下單月安裝6臺9兆瓦風機的“南海速度”。“我們在施工過程中,堅持人員24小時三班倒,根據氣象海況提前安排準備工作,惡劣天氣期間在室內提前進行施工安全交底、設備檢查、業務技能培訓等,天氣好轉后則立刻全員轉入戰斗狀態,確保在保證安全的前提下,高質高效地完成每一臺風機的安裝施工。”“鐵建風電01”船長王同喜介紹。(來源:中國鐵建港航局;作者:尹涵、吳世蒙、劉才坤)

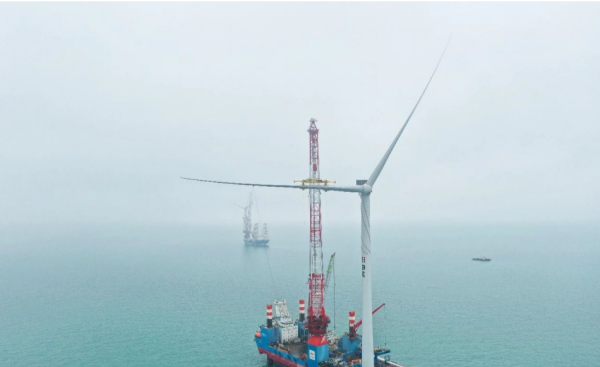

風機葉片對接(秦童杰 攝)
